郑州这一热力工程建设有了新进展:涉及主城区、郑东新区
上个供暖季,郑州部分区域由于热源不足,居民家中供热质量堪忧,如何让这样的事情少发生,郑州已开始行动——
华润登封电厂“引热入郑”项目于今年4月正式开建,项目被列为2023年度郑州市重点建设项目之一。
据了解,项目已开挖沟槽10.8公里,今年供暖季或将投运,将为郑州新增4667万平方米的供热能力。
【现场】符合标准就施工,郑州这一重点民生工程按下“加速键”
6月28日上午,沿着郑州市新密市城关镇尚寨密州大道行驶,道路东侧已被围挡围起来,里面有许多工人在施工。这里就是华润登封电厂“引热入郑”项目的施工地点。
项目现场,郑州热力集团有限公司(以下简称“郑州热力”)“引热入郑”项目部施工科科长魏庆祥介绍,该地属于D段一工区的第3工段,居于中段靠前的位置。

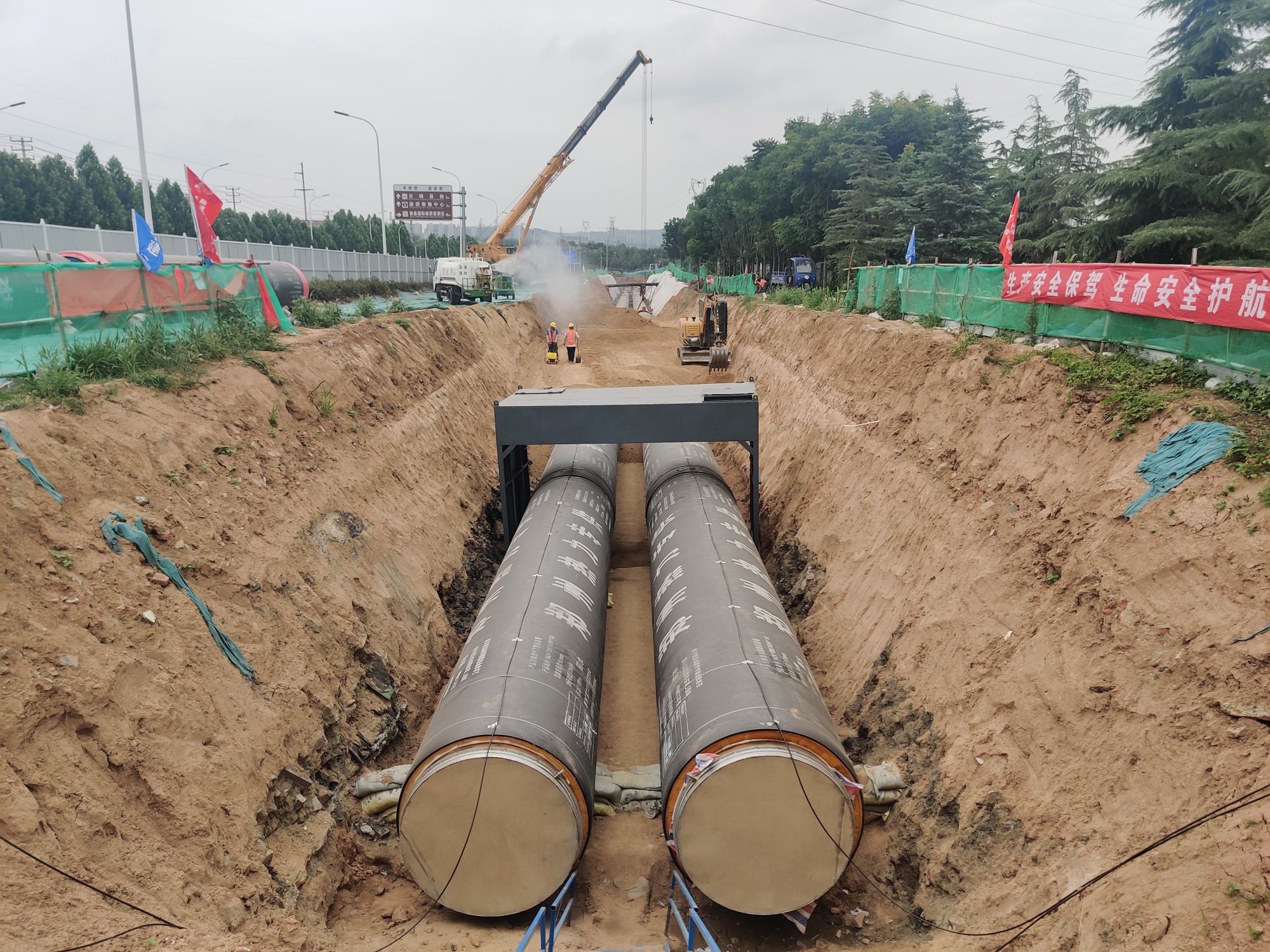

在该工段入口向北处,有两根表面灰色、长12米,管径1.6米的热力供回水管道躺在近5米深的沟槽内,一名工人正在一个灰色的“架子”下做焊接作业。
“这个架子叫‘安全屋’,用来防止沟槽两侧塌陷,保护工人安全的。”魏庆祥介绍,该工段5月份实际开挖2.58公里,6月份计划开挖1.5公里,供、回水管道放入沟槽计划各完成1.5公里。
目前,工段已完成开挖沟槽2.158公里,供、回水管道焊接各0.69公里。
出D段一工区第3工段,沿着密州大道向北,左转进入郑登快速路,再行驶不到1公里处,一辆装载4根热力管道的吊车停靠在围挡旁,这里是D段一工区第4工段。
“该工段累计开挖沟槽737米,供、回水管道焊接各437米。”中国建筑一局集团安装工程有限公司华润登封电厂引入入郑长输供热管网工程项目部工程部生产经理李杰介绍,本月的任务是开挖沟槽2.5公里,供、回水下管各2公里。
“工程建设大致可以分为开挖、吊装,对管和焊接等部分。”李杰表示,目前郑州热力负责的“引热入郑”项目的所有工段同步开工,哪里符合施工标准就施工,所以会看到相同工段,有的已经回填道路,有的还未开挖。
【进展】总投资约39.4亿元,争取今年供暖季投运
据了解,华润登封电厂“引热入郑”工程是国内高差超过200米的首条DN1600(管径1.6米)长输管线,管线长60公里,3座中继泵站,1座侯寨能源站。
该工程总投资约39.4亿元,其中华润电力登封有限公司投资约7亿元,建设项目包括华润登封电厂至分界点15公里的管网和一座中继泵站;郑州热力集团总投资约32.4亿元,建设项目为分界点至侯寨能源站共45公里的管网以及两座中继泵站和一座能源站。
李杰介绍,截至6月28日,郑州热力投资建设的登封电厂引热入郑长输管网工程累计开挖沟槽10.8公里,管道进场吊装下沟约4.9公里(双向),焊接完成总长2.3公里,光纤敷设及回填工作正在同步推进。
该项目何时能够完成?顶端新闻记者在施工现场看到施工计划牌,其中明确了“里程碑工作内容”:
管线热力管道沟槽开挖,从2023年3月15日到9月17日,持续187天;
保温管道进场(双向),从2023年4月12日到9月12日,持续194天;
系统调试,从2023年10月30日到11月15日,持续17天……
至于项目何时完工投入使用,郑州热力相关人士表示,将争取今年供暖季投运。
【意义】为郑州新增4667万平方米的供热能力,缓解郑州主城区、郑东新区等区域冬季热源不足
作为郑州集中供热大家庭中的一员,你是否记得上一个供热季的热源不足的问题?
顶端新闻记者了解到,郑州市集中供热事业起步于20世纪80年代,经过40多年的发展,郑州市主城区已经基本形成多种热源联网运行的供热格局。
目前,郑州市城区主要有四家热力公司,其中,郑州热力集团有限公司占主导地位。
截至2022年底,郑州热力入网集中供热面积约2.0亿平方米,实际供热集中供热面积1.19亿平方米,供热缺口约0.8亿平方米,热源供热能力严重不足,热源不足已成为当前制约郑州市城市集中供热事业发展的主要因素。
魏庆祥介绍,华润登封电厂引热入郑项目完成以后将为郑州增加4667万平方米的供热能力,大大缓解郑州冬季热源不足的现状。
该工程供热区域主要覆盖包含北郊、枣庄气、政七街、东明路、郑东、商都路、港区,二马路、高新九座市区目前使用燃气锅炉房的区域,涉及郑州主城区、郑州经开区,郑东新区和白沙区域。(顶端新闻记者 杨逍 文/图)
